環評報告書編制流程及收費標準
1. 簽訂合同
根據企業投資和項目情況,按照國家環評項目收費標準和項目實際情況,進行取費,簽訂環評技術合同。
2.報告書編制
(1)現場踏查:由環評單位和企業一起去環評現場進行考察,拍攝照片,考察周圍環境。
(2)資料收集:環評單位列出資料清單,企業向環評單位提供項目相關資料。
(3)公示:環評單位對項目在網上進行第一次公示,公示期為10天,環評單位同時編寫環評報告書。
(4)第二次公示:公示期為10天。
3.評估中心評估
環評單位完成報告書后,組織專家上會評估,根據專家意見進行修改。
4.環保局審批
根據專家意見修改后出正式環評報告書,送環保局審批,獲得環評批復,完成本次環評技術服務。
5、收費情況
根據國家收費標準投資在40~50億,報告書收取75萬×0.6(房地產系數)=45萬,本項目將根據報告書的環境敏感程度,確定實際情況再談價格,本報告打四折收取18萬元左右(包括氣象資料、監測等費用和編寫費)。

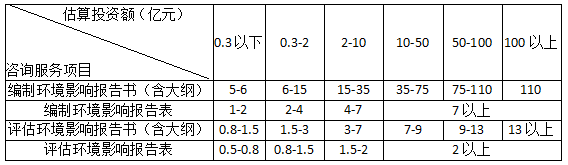

建設項目環境影響咨詢收費標準(國家標準)單位:萬元
注:1、表中數字下限為不含,上限為包含;
2、估算投資額為項目建議書或可行性研究報告中的估算投資額;
3、咨詢服務項目收費標準根據估算投資額在對應區間內用插入法計算;
4、以本表收費標準為基礎,按建設項目行業特點和所在區域的環境敏感程度,乘以調整系數,確定咨詢服務收費基準價。調整系數見附件2之表1和表2;
5、評估環境影響報告書(含大綱)的費用不含專家參加審查會議的差旅費;環境影響評價大綱的技術評估費用占環境影響報告書評估費用的40%;
6、本表所列編制環境影響報告表收費標準為不設評價專題的基準價,每增加一個專題加收50%;
7、本表中費用不包括遙感、遙測、風洞試驗、污染氣象觀測、示蹤試驗、地探、物探、衛星圖片解讀、需要動用船、飛機等的特殊監測等費用。
